倉敷市粒江|新築前に出た大量の石を重機を増やさず撤去できた理由

新築前、予定になかった障害物が出て工事を進められない

造成や解体が終わり、次の工事へ進もうとしたところで、大きな石やコンクリート片が残っていることが分かった。

「次の業者が入るまでに撤去したい」
「このためだけに、どの業者を手配すればいいのか分からない」

新築前の現場では、こうした予定外の撤去物が出ると、その後の工程にも影響します。

今回、倉敷市粒江の不動産会社様からご相談いただいたのも、新築前に出た大きな石・コンクリート片の撤去でした。

現場の状態を確認し、必要以上に機材を増やさない方法を選定。
障害物を撤去し、次の工事へ進める状態まで整えました。

倉敷市粒江|新築前の障害物撤去 施工概要
CASE SUMMARY

倉敷市粒江|新築前の障害物撤去

88,000円 施工費用
約40分 作業時間
3名 作業人数

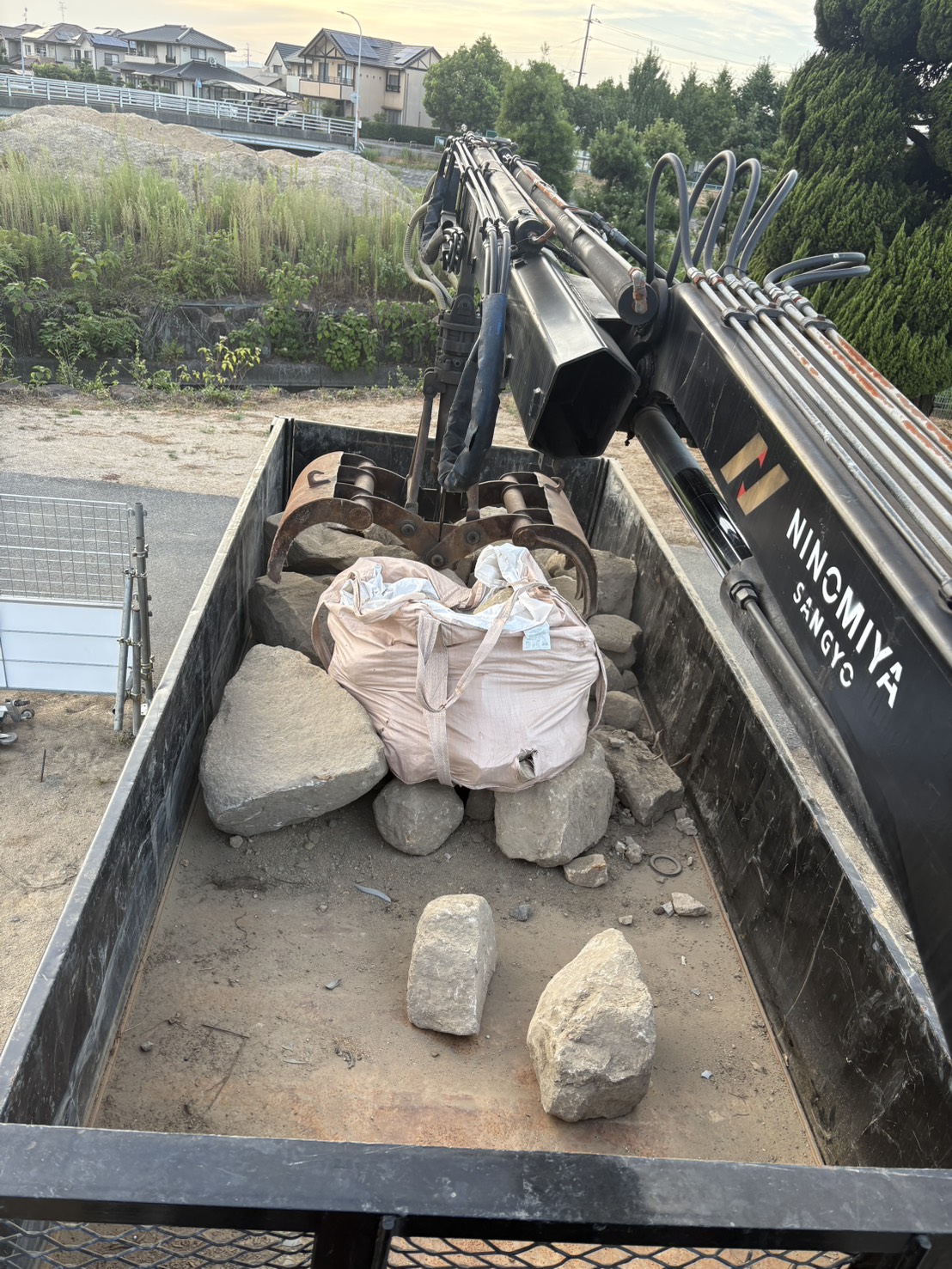

倉敷市粒江の新築予定地で、大きな石やコンクリート片をクレーン付き車両へ積み込んでいる様子
大きな石・コンクリート片を車両へ積み込んでいる施工時の様子
施工場所
岡山県倉敷市粒江
ご依頼者
不動産会社様
ご依頼内容
新築前に出た障害物の撤去
撤去対象
大きな石・コンクリート片
使用車両
つかみ機付きクレーン車(HIAB車)

今回は地中を掘り起こす工事ではなく、 すでに地上へ出ていた石・コンクリート片を撤去する施工 でした。

作業前|新築前に残った障害物の現場確認
BEFORE / SITE CHECK

作業前|障害物はすでに地上へ出た状態でした

現地を確認すると、敷地内には 大きな石やコンクリート片が一か所にまとまって残っている状態 でした。 まずは撤去物の状態と、車両をどこまで寄せられるかを確認しました。

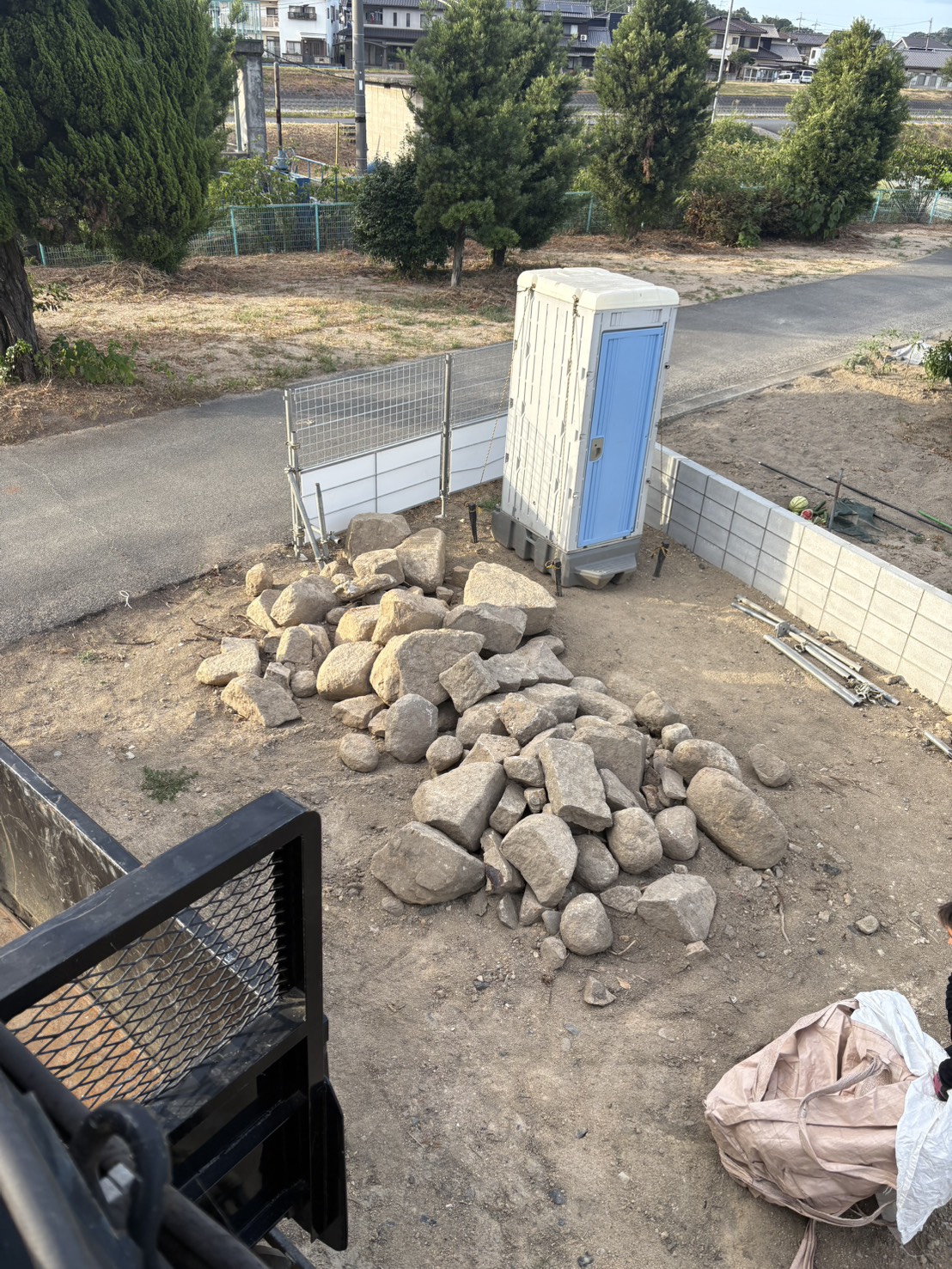

倉敷市粒江の新築予定地に、大きな石やコンクリート片が一か所に集められている施工前の状態
施工前の敷地。石・コンクリート片が一か所に集められていました。

施工方法を決める前に確認した3つのポイント

01

撤去物が地上に出ている

地中を探したり、大きく掘り起こしたりする必要がない状態でした。

02

一か所にまとまっている

撤去物が敷地全体へ散らばっておらず、積込み作業を行いやすい状態でした。

03

車両を近くまで入れられる

撤去物の近くまで作業車両を寄せられるスペースを確保できました。

この現場条件を確認したうえで、 積込み専用の重機を別途用意する必要があるかを判断しました。

積込み用の重機を増やさず対応できた理由
METHOD

積込み用の重機を増やさず対応できた理由

現場の状態を確認した結果、今回は 石を積み込むためだけに、バックホウなどの重機を別途手配する必要はない と判断しました。

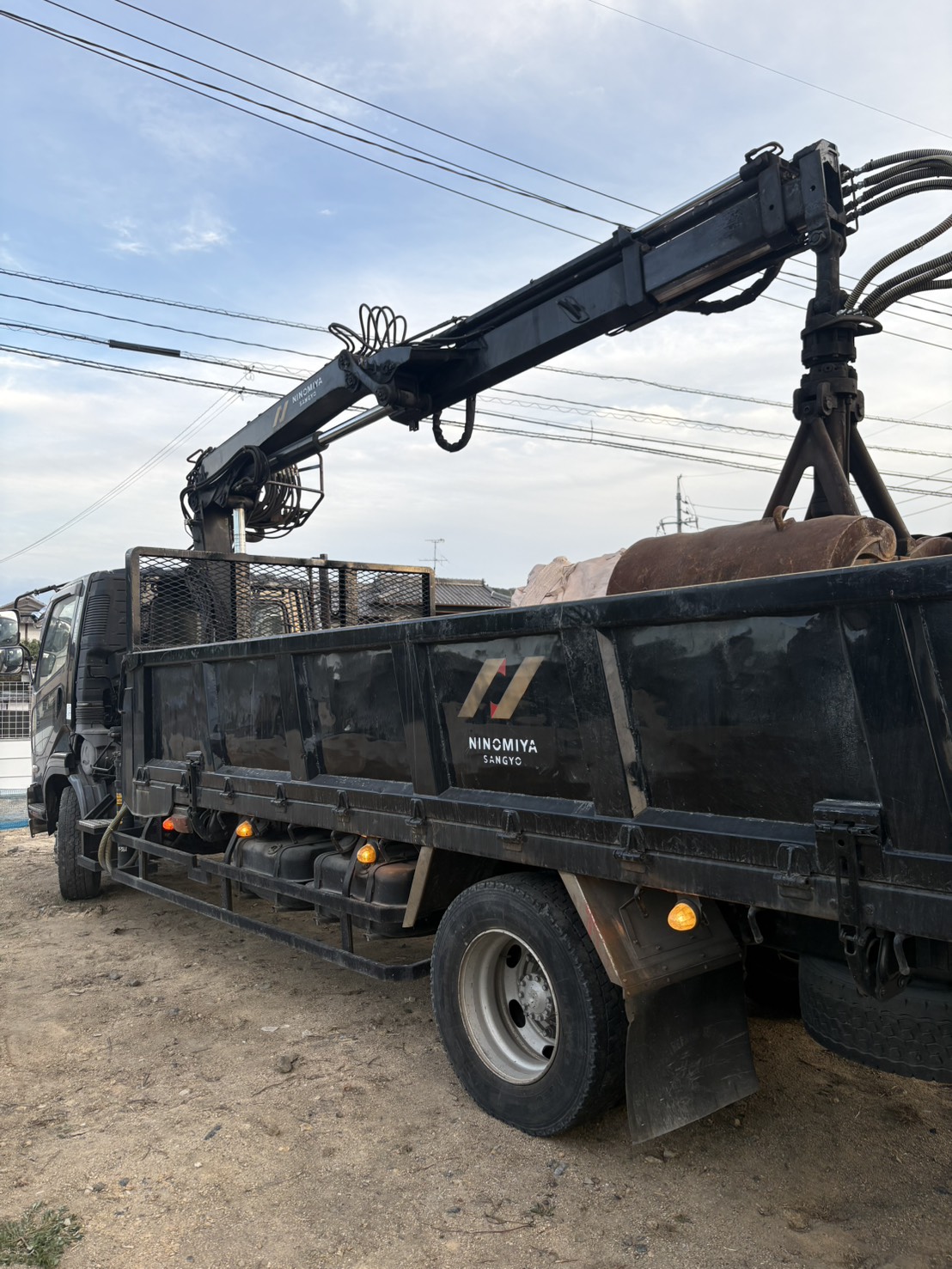

倉敷市粒江の現場で使用した、石をつかんで荷台へ積み込めるつかみ機付きクレーン車
今回使用したつかみ機付きクレーン車。先端のつかみで撤去物を持ち上げ、そのまま自車の荷台へ積み込めます。

HIAB車とは「つかんで、そのまま運べるトラック」

今回使用したのは、現場で「HIAB車」と呼ばれている つかみ機付きのクレーン車 です。 一般的なトラックと違い、車両に付いたアームの先端で大きな石やコンクリート片をつかみ、 そのまま自分の荷台へ積み込めます。

1台で「つかむ・積む・運ぶ」

01

つかむ

大きな石やコンクリート片を、アーム先端のつかみで保持します。

02

積む

持ち上げた撤去物を、そのまま自車の荷台へ積み込みます。

03

運ぶ

積込みが終われば、その車両で現場から搬出できます。

今回は、 積込み専用の重機と運搬車両を別々に組み合わせず、1台で積込みから搬出まで対応 しました。 そのため、別の重機を搬入したり、車両間で積み替えたりする工程を増やさず施工できました。

撤去完了|次の工事へ進める状態に
COMPLETION CHECK

撤去完了|次の工事へ進める状態に

障害物の搬出後、撤去箇所と敷地全体を確認しました。 今回は単に石を運び出すだけではなく、 新築工事へ引き渡せる状態になったことまで確認して作業完了 としています。

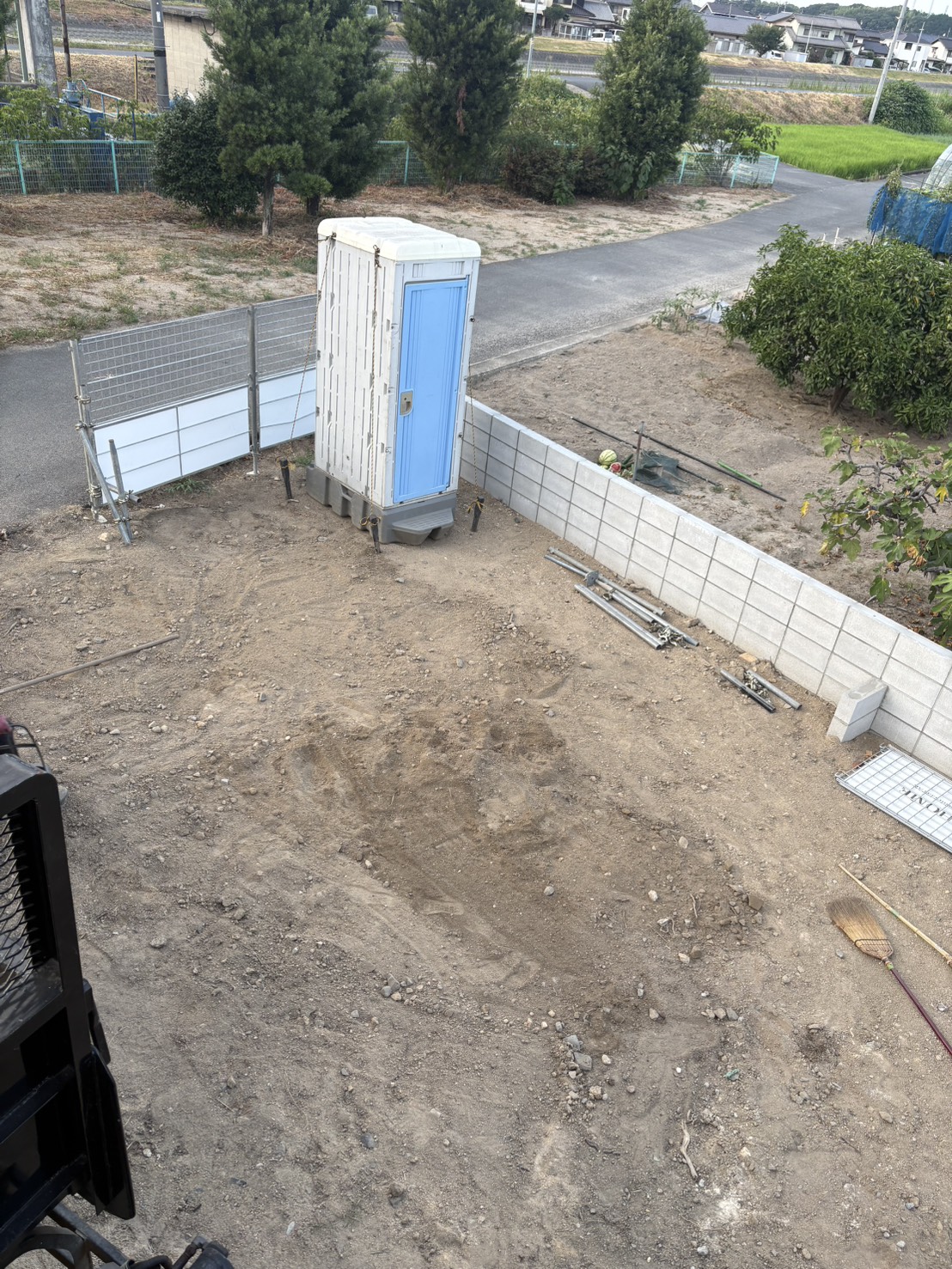

倉敷市粒江の新築予定地で、大きな石やコンクリート片の撤去が完了した施工箇所 AFTER 01
撤去後の施工箇所。大きな石・コンクリート片を搬出した状態です。
CHECK 01

撤去箇所を確認

障害物がまとまっていた箇所を確認し、依頼対象となっていた石・コンクリート片が残っていない状態にしました。

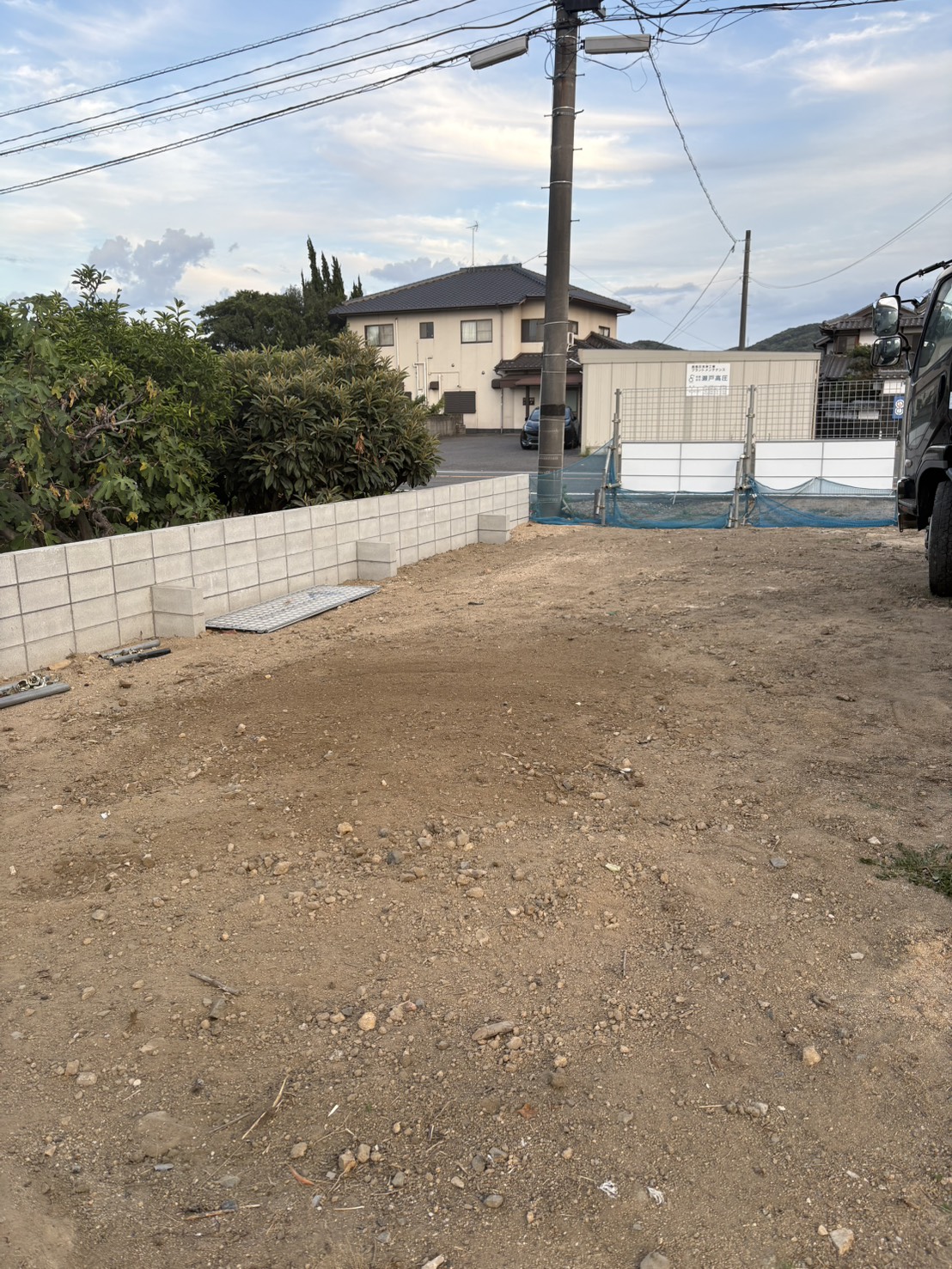

倉敷市粒江の新築予定地で障害物撤去後の敷地全体を確認した様子 AFTER 02
現場全体を確認し、次の工事へ進める状態で作業を完了しました。
CHECK 02

敷地全体を確認

撤去箇所だけでなく現場全体を確認し、次の工事へ引き継げる状態になっていることを確認しました。

COMPLETION

今回の完了条件は、 「障害物を運び出したこと」ではなく、「次の工事へ進める状態になったこと」 です。

部分的な撤去にも対応|新築・造成・解体工事
SPOT REMOVAL

「この部分だけ撤去したい」にも対応できます

新築・造成・解体工事の途中で予定外の撤去物が出た場合でも、 工事全体ではなく、 次の工程に支障となる部分だけの撤去 に対応できます。

01

大きな石・庭石が残った

建築や外構工事の支障になる石だけを撤去したいケース。

02

コンクリートが残った

既存工事後に残ったコンクリート片や構造物を撤去したいケース。

03

基礎・ブロックが一部残った

次の施工範囲に干渉する部分だけを撤去したいケース。

04

予定外の障害物が見つかった

何を使って撤去すればよいか分からず、施工方法から確認したいケース。

相談時に分かるとスムーズな情報

分かる範囲で構いません。

  • 現場の場所
    市町村・現場所在地

  • 撤去したい物
    石・コンクリート・基礎など

  • 現場写真
    大きさや数量、周囲の状況が分かる写真

  • 希望時期
    いつまでに撤去しておきたいか

すべての条件が決まっていなくても、 「この撤去物だけ対応できるか確認したい」段階からご相談いただけます。

許可情報|産業廃棄物収集運搬業許可
LICENSE / PROOF

撤去だけでなく、搬出まで許可体制を整えて対応

現場から出る撤去物は、その種類に応じて適切な取り扱いが必要です。 二宮産業株式会社では、 産業廃棄物収集運搬業の許可 を取得し、現場からの搬出に対応しています。

許可取得済み

産業廃棄物収集運搬業許可

LICENSE NUMBER

許可番号:08310227951

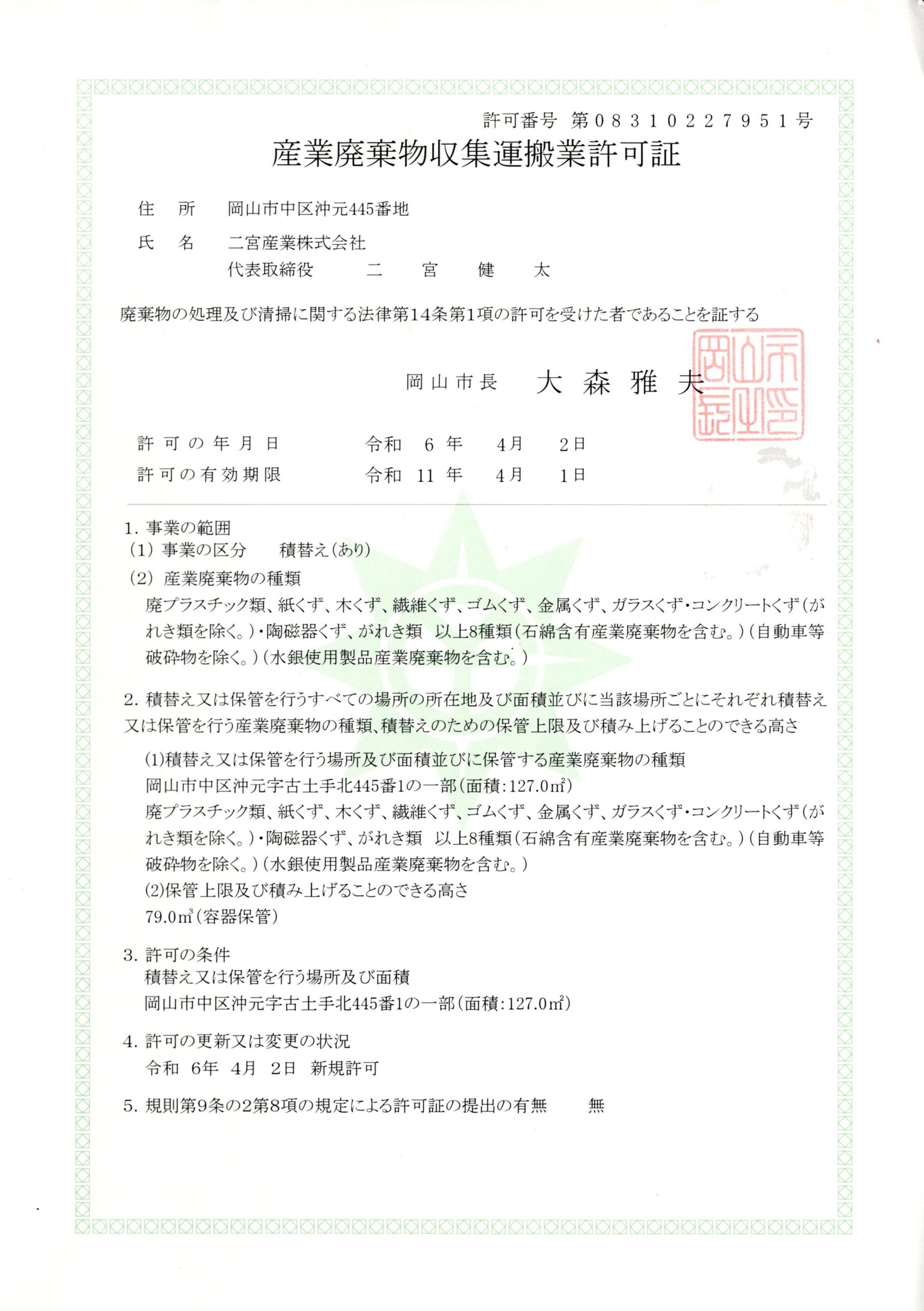

二宮産業株式会社の産業廃棄物収集運搬業許可証
二宮産業株式会社|産業廃棄物収集運搬業許可証

発注前に確認できる許可情報

現場で撤去して終わりではなく、 撤去物の搬出まで含めて相談できる体制 を整えています。
